Doel windenergiewinning op land nog niet binnen bereik
Nederland moet nog stevig aan de bak om in 2020, volgens Energieakkoord, 6.000 Megawatt aan windenergie op het land te winnen.
Kies uw Green Leader 2018
Tot 15 maart a.s. kunt u kandidaten voordragen voor de Green Leader Award 2018 van DGBC.

Nationaal doel windenergiewinning op land nog niet binnen bereik

20 juli 2018

In 2020 moet de operationele capaciteit voor de productie van windenergie op land zijn opgeschroefd naar 6.000 Megawatt. Dat hebben het Rijk en de twaalf provincies, verenigd in het Interprovinciaal Overleg (IPO), vastgelegd in het Energieakkoord. Vooralsnog lijkt het streefgetal van 6.000 Megawatt in 2020 iets te hoog gegrepen, zo laat RVO.nl weten via de onlangs gepubliceerde ‘Monitor Wind op Land 2017’.

De Monitor verwacht dat over twee jaar het operationeel vermogen zo’n 5.153 Megawatt bedraagt. Van ongeveer 71 Megawatt valt op dit moment niet te zeggen of ’t daadwerkelijk beschikbaar komt. De overige 776 Megawatt die nodig is om tot 6.000 Megawatt te komen, is in 2020 waarschijnlijk (nog) niet voor handen.

Per eind 2017 zit Nederland op 3.249 Megawatt operationeel vermogen; dat is goed voor 54% van de landelijke doelstelling per 2020. Ten opzichte van 2016 is het operationeel vermogen wel iets afgenomen, met 48 Megawatt. Volgens de Monitor is deze daling tijdelijk en grotendeels het gevolg van (geplande) saneringen.

Voor 2018 en 2019 resteert de opgave tot nog eens 2.751 Megawatt om het doel van 6.000 Megawatt in 2020 te bereiken. Enig optimisme is zeker niet laakbaar, want voor 2.070 Megawatt (75% van de opgave) zijn op dit moment de benodigde windparken in aanbouw óf in bouwvoorbereiding (SDE+ aangevraagd/beschikt). De totale projectcapaciteit is in 2017 met 229 Megawatt toegenomen, in vergelijking met 2016. Eind 2017 blijkt Nederland zelfs meer projectcapaciteit op de plank te hebben liggen dan strikt noodzakelijk voor de doelstelling 2020: een plus van 867 Megawatt ofwel 14,5%. Na 2020 zou de projectcapaciteit kunnen doorgroeien naar bijna 6.900 Megawatt, aldus de Monitor.

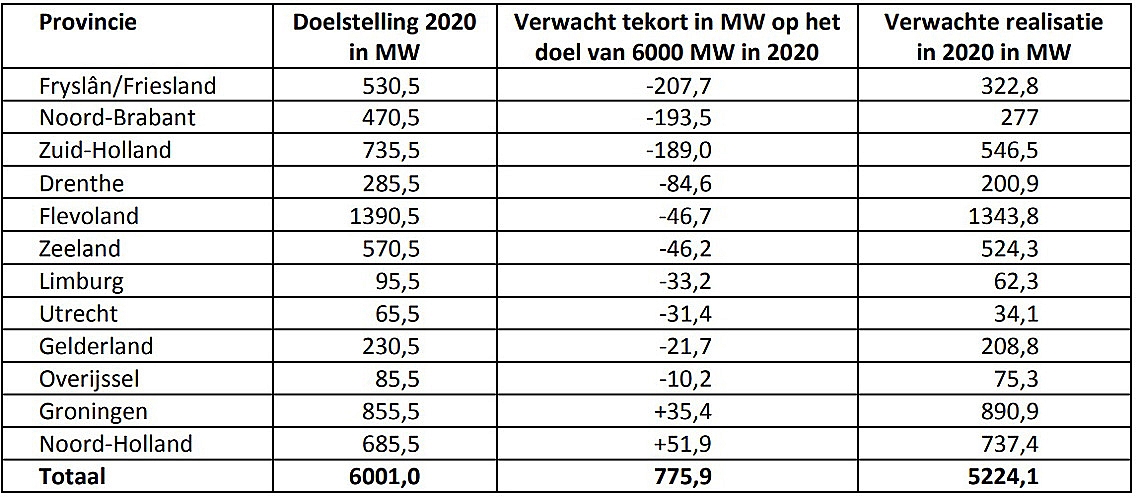

Bijdrage per Nederlandse provincie aan de landelijke doelstelling 6000 MW 2020, het verwachte tekort óf surplus op 6000 MW 2020 en het verwachte operationele vermogen in 2020 (bron: Monitor Wind op Land 2017, RVO.nl).



Milieuwinst HIsarna boven verwachting
Langdurig testen wijst uit: HIsarna geeft onverwacht grote milieubesparingen.
Projectbezoek Fenixloods I Rotterdam
‘Stedelijke vernieuwing én verdichting door hergebruik en optoppen’. Zo luidt het thema van het projectbezoek Fenixloods I dat Booosting en Bouwen met Staal voor u in petto hebben op donderdag 25 september a.s.
Kies uw Green Leader 2018
Tot 15 maart a.s. kunt u kandidaten voordragen voor de Green Leader Award 2018 van DGBC.
Pagina 1 van 1
Louis Braillelaan 80      2719 EK  Zoetermeer      Tel: +31(0)88 353 12 12      Colofon      Disclaimer      Sitemap
Bouwen met Staal  © 2018      Uitvoering: Bruikman Reclame  +  LinkmasterMonkey
